走进现场瞰项目 | 海洋能源融合发展产业园基础设施项目建设正酣 发布日期:2026/10/21 来源: 打印

眼下,海洋能源融合发展产业园基础设施建设项目(填海码头项目)建设正酣,一期工程整体进度已完成80%。

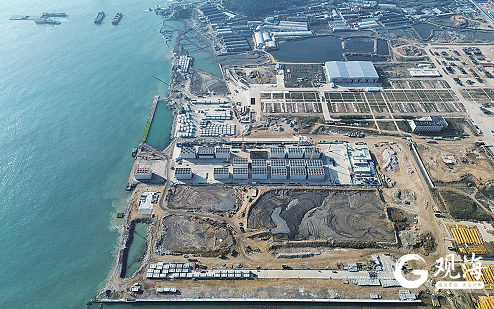

海洋能源融合发展产业园基础设施建设项目现场。

该项目位于即墨田横岛省级旅游度假区女岛片区,计划总投资17亿元,分两期实施。一期工程于2025年7月开工,截至目前已回填土石方120万立方米,形成陆域290亩,隔堰范围内陆域回填全部完成。岸线修复工作已启动,正修整进出场道路,计划10月底完工。

项目建成后,将打造集海上风电、光伏氢能于一体的综合能源基地配套码头,显著提升区域基础设施能级,优化临港产业布局,为青岛海洋能源产业融合发展注入新动能。(青岛日报/观海新闻记者  王涛)


青岛日报2026年10月21日2版
